新ごみ処理施設建設工事の進捗状況
目次
新ごみ処理施設建設工事の進捗状況を掲載します。

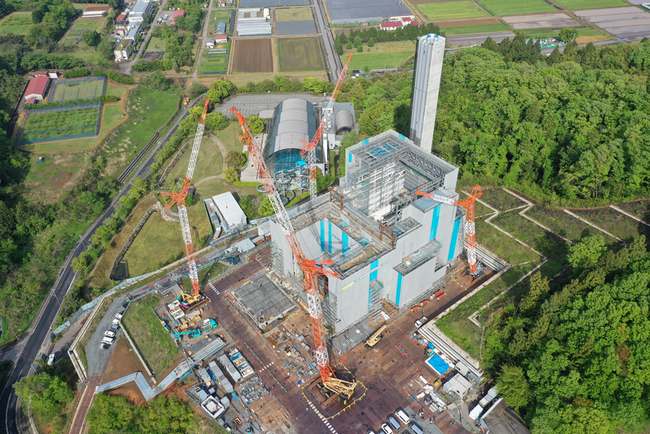

【2026年度】
【2025年度】

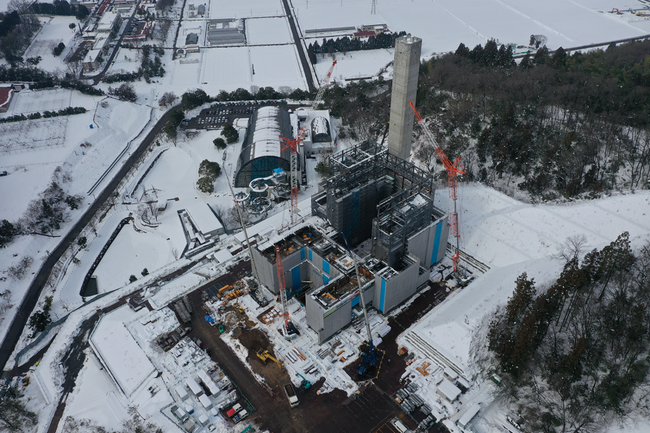

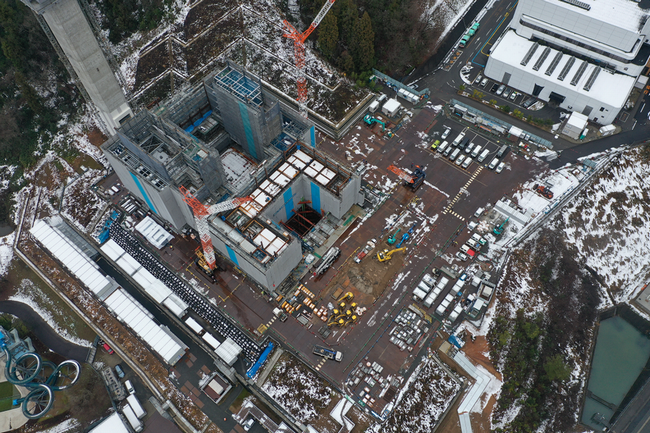

2026年3月 2026年2月 2026年1月 2025年12月 2025年11月 2025年10月 2025年9月 2025年8月 2025年7月 2025年6月 2025年5月 2025年4月
【2024年度】
2025年3月 2025年2月 2025年1月 2024年12月 2024年11月 2024年10月 2024年9月 2024年8月 2024年7月 2024年6月 2024年5月 2024年4月
【2023年度】

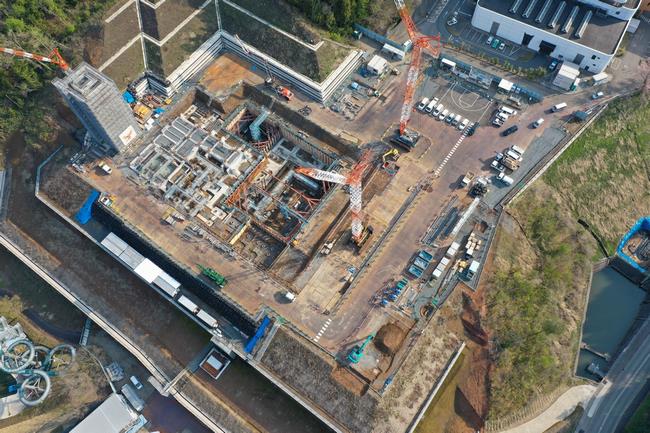

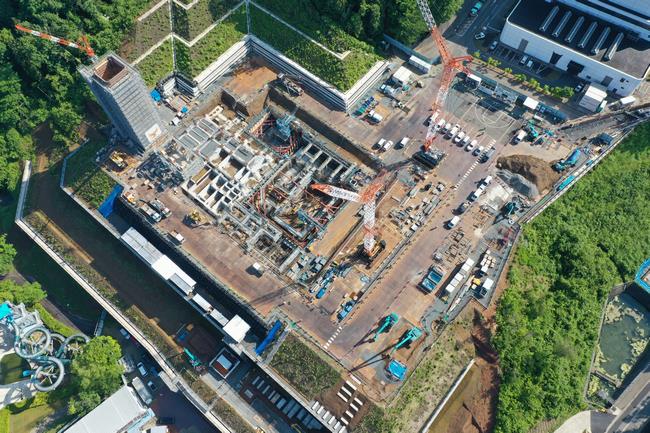

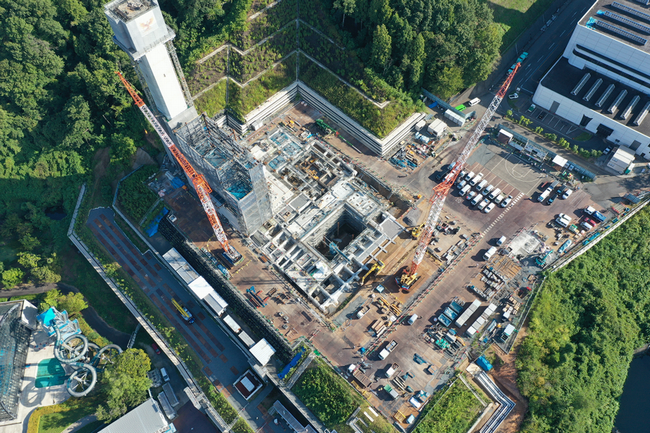

工場棟:躯体工事(鉄骨建て方)、外装パネル工事、内装パネル工事、プラットホーム基礎工事、ごみピット躯体工事、建築設備工事
プラント工事:機器設置工事(バグフィルタ、蒸気タービン復水器、煙道、送油ポンプ※1 等)、プラント共通架台設置工事
※1 施設の油圧機器を動かすために必要な油を供給する設備

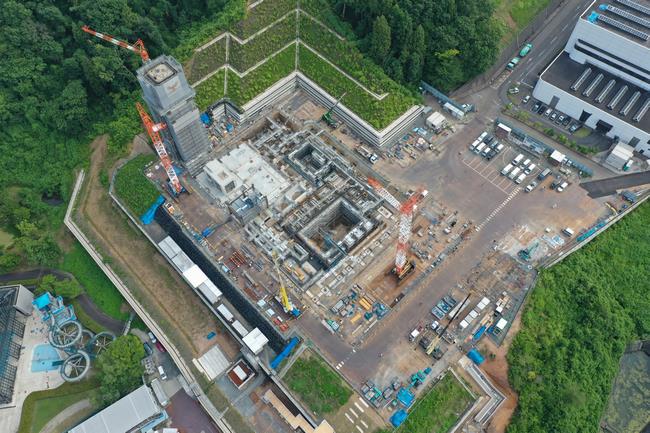

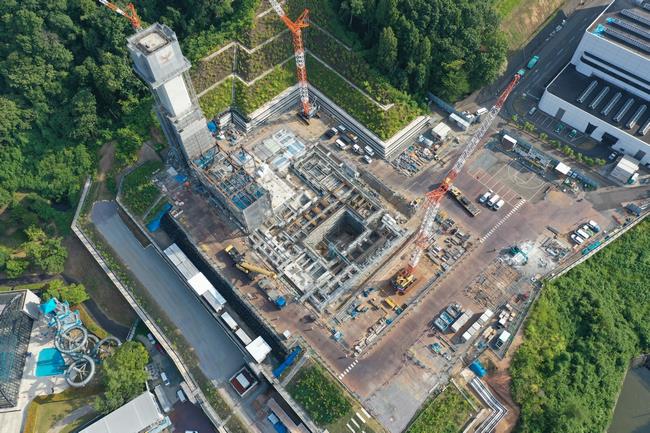

工場棟:躯体工事(鉄骨建て方)、外装パネル工事、内装パネル工事、プラットホーム基礎工事、ごみピット躯体工事、建築設備工事
プラント工事:機器設置工事(バグフィルタ※1、蒸気タービン復水器※2、煙道※3 等)
※1 排ガス中のダストを除去するための設備 ※2 蒸気を水に変換し、再利用するための設備 ※3 処理した排ガス(きれいなガス)を煙突へとつなぐダクト

工場棟:掘削工事、鉄筋工事、躯体工事(鉄骨建て方)、外装パネル工事、内装パネル工事、建築設備工事
プラント工事:機器設置工事(灰クレーン、ディーゼル発電機等)

工場棟:掘削工事、鉄筋工事、躯体工事(鉄骨建て方)、外装パネル工事、内装パネル工事
煙突:内部内筒工事

工場棟:掘削工事、鉄筋工事、躯体工事(鉄骨建て方)、外装パネル工事、内装パネル工事
煙突:内部内筒工事

工場棟:掘削工事、鉄筋工事、躯体工事(鉄骨建て方)、外装パネル工事
煙突:内部鉄骨工事、階段工事

工場棟:掘削工事、鉄筋工事、躯体工事(鉄骨建て方)
煙突:内部鉄骨工事、階段工事

工場棟:掘削工事、鉄筋工事、基礎埋戻工事、躯体工事(鉄骨建て方)
煙突:本体工事(コンクリート打設)※高さ80m
プラント:機器設置(誘引送風機)
工場棟:掘削工事、鉄筋工事、基礎埋戻工事、躯体工事(鉄骨建て方)
煙突:本体工事(コンクリート打設)※高さ63m
プラント:機器設置(蒸気タービン・発電機 等)
工場棟:掘削工事、鉄筋工事、基礎埋戻工事、躯体工事(鉄骨建て方)
煙突:本体工事(コンクリート打設)※高さ51m

工場棟:掘削工事、鉄筋工事、基礎埋戻工事
煙突:本体工事(コンクリート打設)※高さ35m

工場棟:掘削工事、鉄筋工事、基礎埋戻工事
煙突:本体工事(コンクリート打設)※高さ31m

工場棟:掘削工事、鉄筋工事、基礎埋戻工事
煙突:本体工事(コンクリート打設)※高さ27m

工場棟:掘削工事、鉄筋工事、基礎埋戻工事
煙突:本体工事(コンクリート打設)※高さ23m

工場棟:掘削工事、鉄筋工事、 煙突:本体工事(コンクリート打設)※高さ15m

工場棟:掘削工事、鉄筋工事、 煙突:本体工事(コンクリート打設)※高さ7m

工場棟:掘削工事、煙突:本体工事(コンクリート打設)※高さ3m

工場棟:掘削準備工事、煙突:躯体工事

工場棟:掘削準備工事、煙突:基礎配筋工事

工場棟:掘削準備工事、煙突:基礎配筋工事

工場棟:杭工事 、煙突:掘削工事

工場棟:杭工事、煙突:掘削工事

工場棟:山留工事、 煙突:杭工事

工場棟: 杭先行掘削工事

外周道路工事

仮設工
